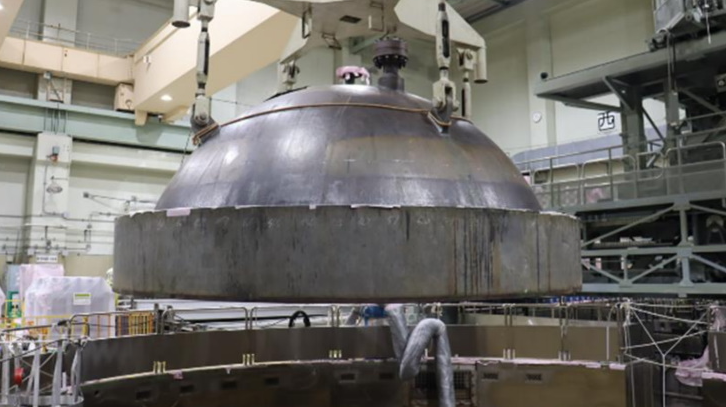

日本中部电力公司近日宣布,滨冈核电站1号机组压力容器上盖已拆除,正式启动反应堆拆除作业。此前,该核电站2号机组反应堆拆除工作已于今年早些时候展开。作为日本首批进入拆除阶段的商用核电机组,滨冈1号和2号机组均为沸水反应堆,分别于1973年和1978年投运,装机容量分别为540兆瓦和840兆瓦。受2007年新潟县中越近海地震后抗震标准升级影响,两台机组于2009年1月关闭,同年6月提交退役计划并获经济产业省批准。
根据退役方案,两台机组退役工作分为四个阶段:第一阶段为拆除准备,第二阶段为反应堆周边设备移除,第三阶段为反应堆本体拆除,第四阶段为建筑物拆除。目前,2号机组已进入第三阶段,除压力容器上盖外,反应堆内部构件及辐射屏蔽层也将逐步拆除。原子力规制委员会于去年12月批准了第三阶段申请,中部电力公司于3月17日完成2号机组压力容器上盖拆除,标志着反应堆拆除实质性启动。
滨冈核电站1号机组退役工作同步推进,计划在约12年内完成两台机组拆除,预计2042财年结束全部退役流程。作为日本核电机组退役的先行案例,该项目将为后续同类设施退役提供技术参考与经验支持。
