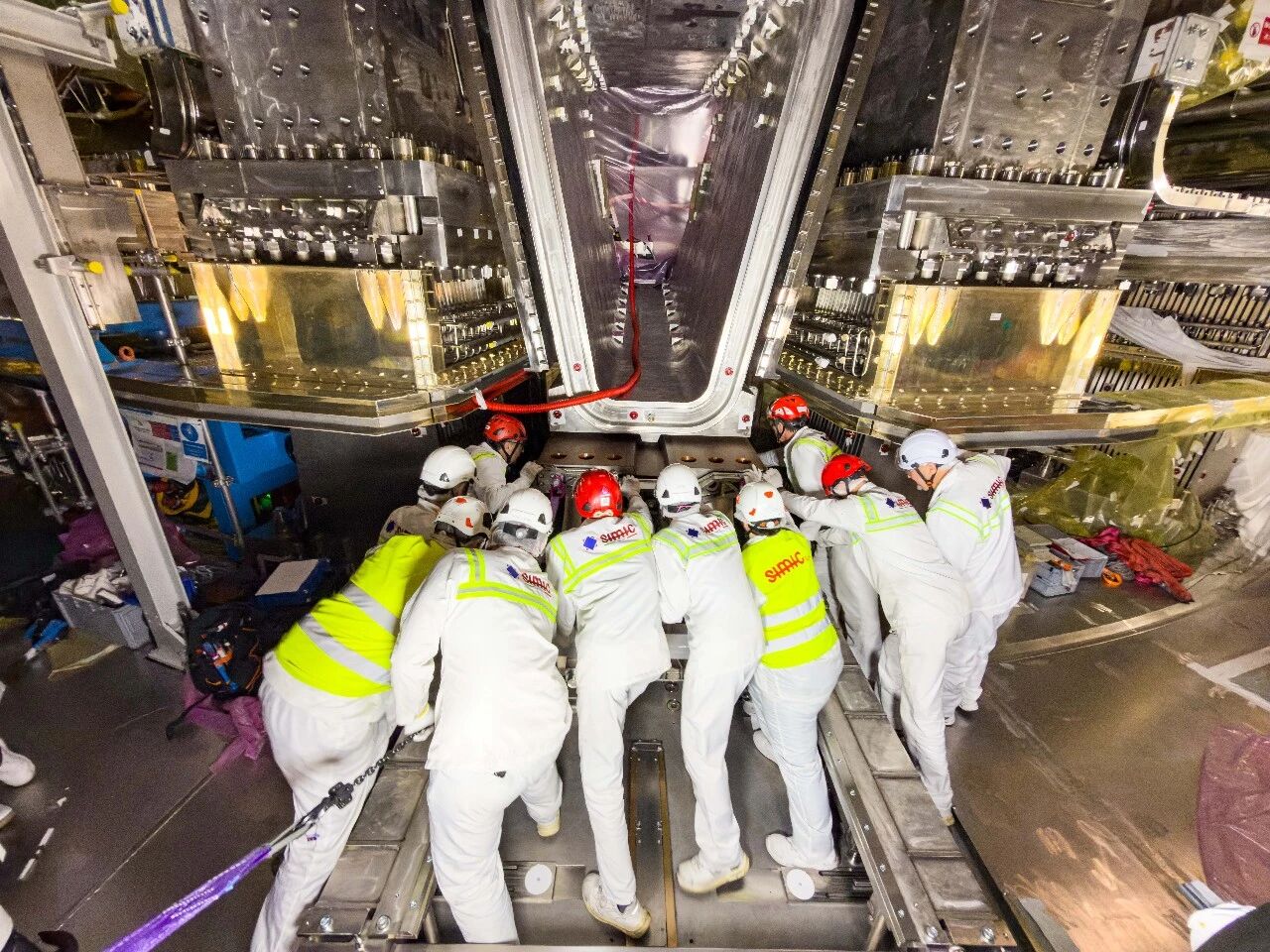

近日,国际热核聚变实验堆(ITER)项目传来新进展,组装团队成功利用定制化定位安装工具,将真空室重力支撑装置精准安装至托卡马克坑内6号扇区模块下方,实际安装误差仅0.25毫米,远超0.75毫米的精度要求,为ITER装置后续组装与运行奠定关键基础。
ITER项目等离子体室由9个真空室扇段构成,总垂直载荷达8500吨,每个扇段均需配套真空室重力支撑装置承担载荷,同时该装置还能通过精密铰链系统,适配等离子体实验中热膨胀带来的径向位移。此次安装的6号扇区模块,因项目组装进度提速,先于配套支撑组件完成入坑,这也对安装工艺提出了全新挑战。

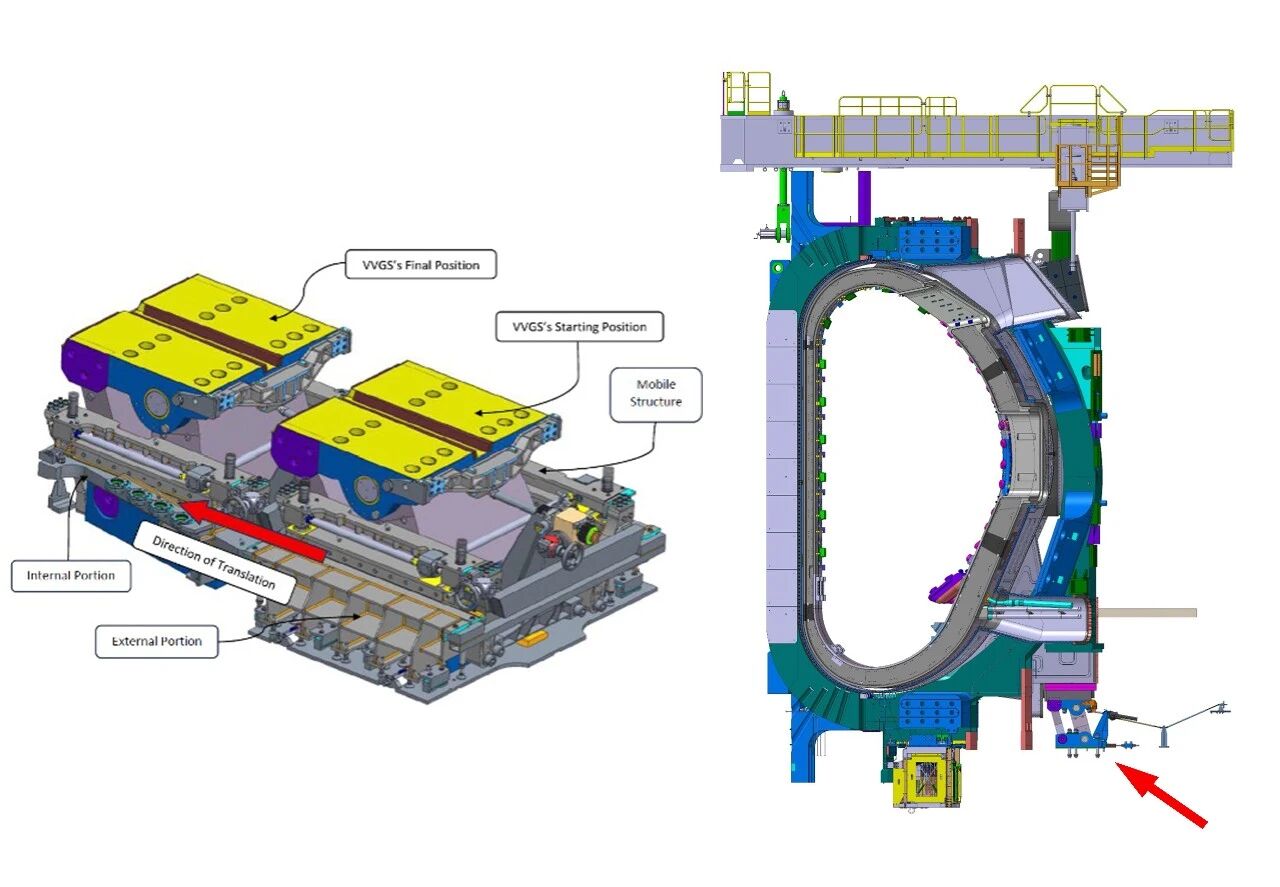

为攻克托卡马克坑内空间狭窄的难题,ITER组织启动定制化定位工具研发。该工具可通过短导轨,将重达11吨的重力支撑装置精准滑移至扇区模块下方,适配坑内的有限操作空间。
目前,6号扇区模块的重力支撑装置已精准就位,后续工作人员将加装不锈钢垫片并完成支撑组件与模块的连接,再将模块载荷转移至该支撑组件。据悉,这款定制化工具接下来将移至7号扇区模块,重复完成同款安装操作。
