5月21日,ITER 官方宣布,其磁体冷测设施已正式投入运行,首个 330 吨重的环向场(TF)铌锡(Nb3Sn)超导线圈在历时 12 天降温后,成功达到 4 开尔文(-269℃)的低温工作状态,正式进入超导态,即将开展高电流测试。

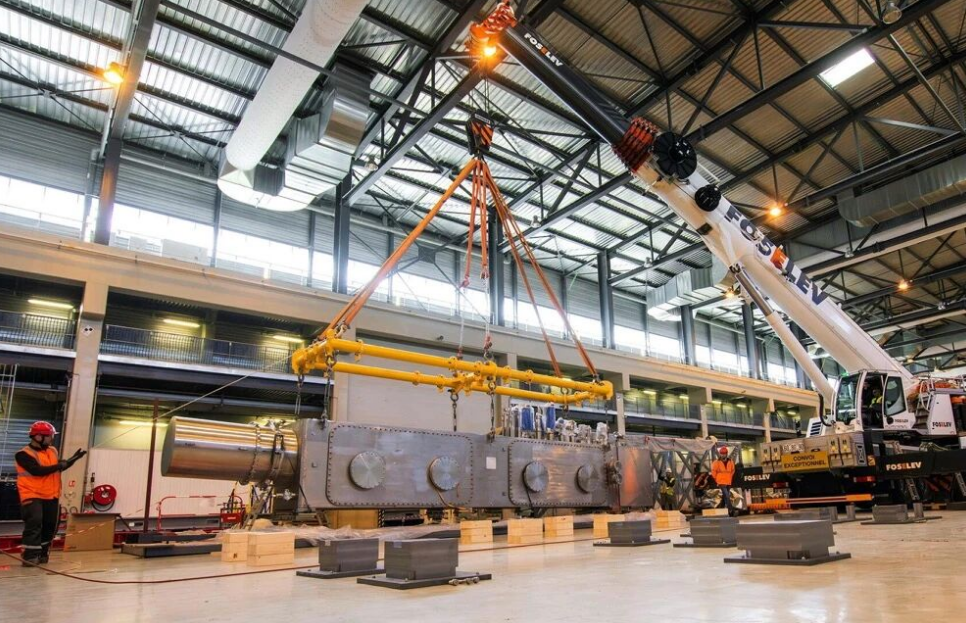

此次磁体冷测计划是 ITER 在 2023 年调整装配与调试策略后,实施“风险降低”策略的核心环节。该设施由原极向场(PF)线圈绕制厂房改造而成,配备 11 米×22 米的低温恒温器,可兼容测试 D 型环向场线圈与直径 10 米的极向场线圈(PF1)。按照规划,每个磁体线圈的测试周期约为 4 至 6 个月,旨在安装入主机之前,完成其在 4K 温度下的全电流运行验证。
ITER 超导磁体系统由 18 个 TF 线圈、6 个 PF 线圈及中心螺线管构成,总储能达 51 GJ,对运行环境要求极高。尽管冷测设施无法完全复现主机内部的实际工况,但能够提供磁体行为、低温性能、电气接口、仪表运行及内部关键接头等方面的核心工程数据。更重要的是,该测试也是对低温、真空、电源、馈电、控制等周边系统的一次综合联调演练,有助于在“整机综合联调”前,提前识别和降低系统性风险。
ITER 总干事 Pietro Barabaschi 表示:“ITER 作为一个首创性项目,不仅需要创新,更需要工程纪律。通过改造现有设施并调动跨学科团队,我们找到了在整机联调前切实降低风险的有效路径。”
值得关注的是,作为“ITER 私营聚变合作项目”的一部分,该冷测设施在完成 ITER 自身测试任务后,计划向更广泛的聚变研发机构与企业开放,以期将数十年积累的工程经验、测试能力与运行数据,转化为支持全球聚变能源创新生态的公共资源平台。
