美国微反应堆开发商Last Energy表示,在英国核监管机构完成对其PWR-20发电厂设计的初步设计审查(PDR)后,其南威尔士项目仍有望在2027年12月前获场地许可决定。

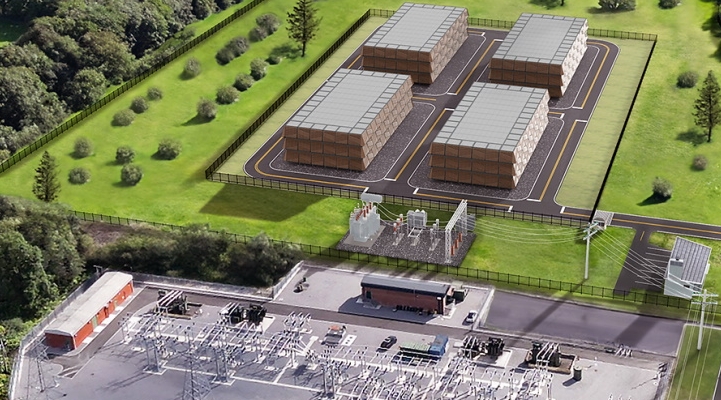

去年10月,Last Energy宣布计划在Llynfi核电站建设四座微堆发电厂,并当月获得该核电站控制权。Llynfi核电站原为120兆瓦燃煤电厂,1951年至1977年运营,退役后14英亩场地一直空置。该项目正式命名为Prosiect Egni Glan Llynfi,由Last Energy UK Limited开发。
今年1月,Last Energy成为首家正式获项目核电站许可的微反应堆开发商。英国核监管办公室(ONR)、环境署和威尔士自然资源局(NRW)现已完成对PWR-20的初步设计审查。联合总结报告确认审查将于2025年6月成功完成,此前双方有一年多早期接触和五个月专项审查,包括设计研讨会和技术提交。
根据报告,Last Energy目标是在2027年12月前获场址许可决定,前提是按初步设计审查商定标准和时间表提交方案。初步设计审查涵盖组织规划和安排、环境与退役、安全分析流程和成熟度三个主题领域,审查了Last Energy全被动式、无人值守安全的设计方法。ONR表示,初步设计审查初步建立了信心,即Last Energy了解监管要求,并计划在PWR-20设计成熟后解决问题,在部署前接受现场特定设计评估。
Last Energy称,初步设计审查完成标志着其在英国部署首个商用微反应器取得重大进展,为进入下一阶段监管评估提供量身定制的监管指导。Last Energy UK首席执行官迈克尔·詹纳表示,作为首家完成初步设计审查的微核开发商,赞赏英国核监管机构为微核技术申请许可建立清晰、灵活且直接的监管途径,完成审查为高效开展和完成许可流程提供重要指导,有助于交付英国首个商用微反应堆。
Last Energy是能源影响中心衍生公司,其反应堆技术基于容量为20 MWe或80 MWt的压水反应堆,电厂模块在场外建造并模块化组装。一座PWR-20核电站由数十个模块组成,设计制造、运输和组装周期为24个月,规模足以服务私人工业客户。其开发模式是在客户现场拥有并运营即插即用核电站,避免输电网升级的长期开发周期。
去年12月,Last Energy收到美国进出口银行意向书,将为Llynfi项目提供1.037亿美元债务融资。今年1月,该公司接受了英国国家电网电力分配公司22兆瓦出口容量的电网连接报价。
